正大鋼塑復合管的施工工藝主要包括施工準備、管道加工、管道安裝以及管道試壓等步驟。以下是對這些步驟的詳細闡述:

一、施工準備
管道敷設方法:鋼塑復合管通常采用架空或地溝敷設方式,并需規劃支吊架來架設管道。管道支吊架的間隔應依據管道公稱直徑大小設置不同的間隔。
預留洞與套管檢查:在施工前,應仔細核查管道穿越的預留洞、套管標高、位置及尺寸是否準確無誤。
施工方案與安全交底:制定詳細的施工方案,并對施工人員進行技術交底和安全注意事項的說明。

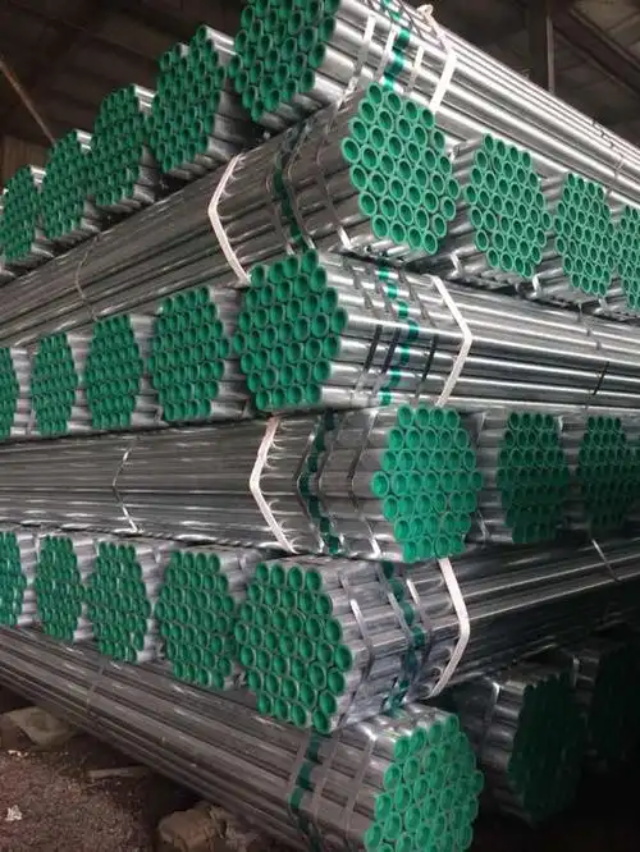

管材及管件檢查:對管材及管件的外觀進行仔細查看,并清除其表面的污物及雜質。鋼塑復合管道在供貨時通常已預先襯好塑,并定好尺度。
二、管道加工
切割與加工:鋼塑復合管的切開以及滾槽或螺紋加工,應使用專用機械進行,避免使用火焰切開或普通砂輪切割機。在斷管時,應按照現場測量的實際長度進行定尺,并使用管道切開機(鋼刀片式)來確保斷口端面與管材軸線垂直。
壓槽與滾槽:壓槽時,需根據不同標準的管材選擇相應的滾輪,并參照壓槽尺度表來滾出溝槽。理想的槽距是在預裝完成后,卡環、墊圈和密封環無縫隙。壓槽和斷管時,應根據管道直徑大小選擇合適的進刀速度,避免進刀過快導致管材變形或破裂。
三、管道安裝
管道敷設與固定:管道敷設前應去掉管材連接部位的保護套,并檢查管接口各附件是否齊全。將管道敷設在支吊架上,并確保固定牢固。
管道連接方式:鋼塑復合管的銜接方式會根據管徑的不同而有所差異。通常,DN50及以下的管道會采用螺紋銜接,而DN50以上的管道則多選用卡箍銜接或法蘭銜接。
螺紋銜接:將螺母、卡環、墊圈、密封環依次裝在管材上,然后將管材插入管件承插孔中,最后用扳手將螺母擰緊。在此過程中,要確保密封圈的標準準確,沒有磨損或損害,并在其外部和內部密封唇上涂抹一層潤滑劑(潤滑劑的類型需根據使用的介質來確定)。同時,要小心避免顆粒雜質黏附在密封圈的外表。
卡箍銜接:將密封圈套在管口的一端上,并與另一端對齊,然后將卡箍安裝在管材上,用螺栓將其緊固。
法蘭銜接:在緊固法蘭盤螺栓時,應同時對角緊固,以防止偏斜導致密封不嚴。
安裝注意事項:
在干管裝置過程中,應確保管道無塌腰、拱起或扭曲等現象,且橫管需保持一定的斜度(如25‰或2~5‰),坡向泄水孔。
室內管道敷設時,與墻面的間距應控制在一定范圍內(如1215mm),若管道需穿越樓板,應設置鋼套管,其高出地面的高度為50100mm。
在敷設過程中,需考慮溫差引起的彈性長度變化,并采取相應的補償彈性措施,以防止管道因季節溫度變化而發生變形和泄漏。
四、管道試壓
試壓準備:在試壓前,應確保所有固定支架已全部固定完畢,并檢查管道狀態是否良好。
試壓過程:緩慢向管道內注水,以防因排氣不利導致密封圈被吹開。在加壓過程中,應密切觀察管道狀態,如發現拱起、扭曲等現象,應及時泄壓并調整管道。
試壓注意事項:當管道標高高差過大時,應增加排氣閥進行排氣。加壓過程中應確保安全,避免發生意外事故。
綜上所述,正大鋼塑復合管的施工工藝包括施工準備、管道加工、管道安裝以及管道試壓等多個步驟。在施工過程中,應嚴格按照施工工藝要求進行操作,確保施工質量和安全。
